Przy płycie fundamentowej najważniejsze dzieje się jeszcze zanim beton zaschnie. O trwałości domu decydują kolejność warstw, zagęszczenie podłoża, ciągłość izolacji i prawidłowo przygotowane instalacje. Poniżej pokazuję, jak wygląda typowy przekrój płyty od gruntu do gotowej posadzki, czym różnią się warianty ocieplenia, ile mogą kosztować poszczególne etapy i gdzie najczęściej pojawiają się błędy.
Najważniejsze informacje o układzie płyty fundamentowej
- Podbudowa z piasku, pospółki lub kruszywa stabilizuje grunt i rozkłada obciążenia.
- Typowa izolacja termiczna ma około 10-20 cm, ale jej grubość wynika z projektu energetycznego.
- Instalacje pod płytą, takie jak kanalizacja, woda i uziemienie, trzeba zaplanować przed betonowaniem.
- Beton konstrukcyjny ma zwykle 15-25 cm grubości, a zbrojenie dobiera konstruktor.
- Największe ryzyko błędów wiąże się z niedostatecznym zagęszczeniem podbudowy i przerwami w izolacji.

Jak wygląda typowy przekrój płyty fundamentowej

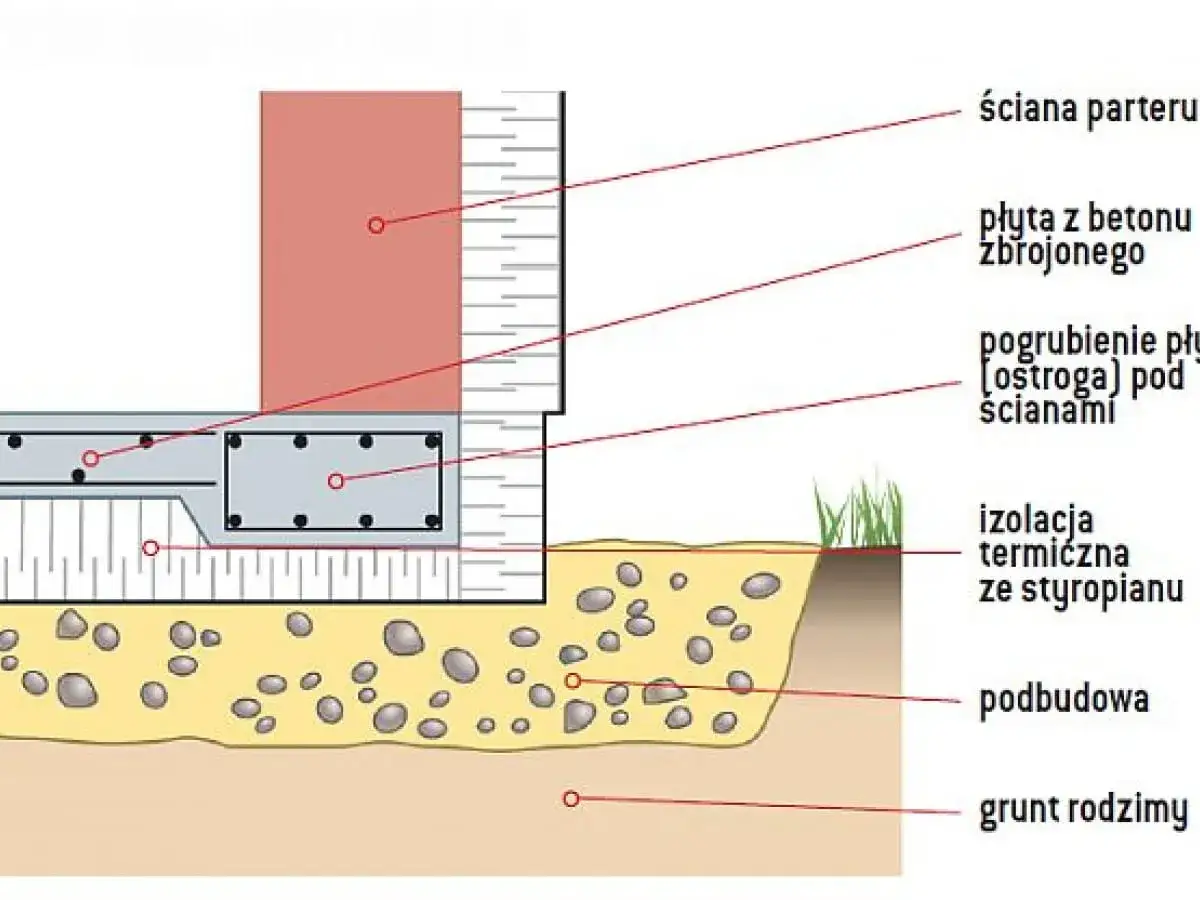

Najprostszy sposób czytania przekroju polega na przejściu od dołu do góry. Poszczególne elementy mogą się różnić zależnie od gruntu, poziomu wody, rodzaju budynku i projektu, ale ich funkcje pozostają podobne.
| Element | Orientacyjna grubość | Najważniejsze zadanie |
|---|---|---|
| Grunt rodzimy lub wymieniony | według projektu | Zapewnia nośność i stabilność podłoża |
| Podbudowa z piasku, pospółki lub kruszywa | 15-40 cm | Wyrównuje teren, rozkłada naciski i ułatwia odwodnienie |
| Chudy beton | około 8-10 cm | Tworzy równą powierzchnię roboczą, gdy wymaga tego technologia |
| Izolacja termiczna | 10-20 cm lub więcej | Ogranicza straty ciepła do gruntu |
| Folia rozdzielająca lub hydroizolacyjna | około 0,3-0,5 mm | Oddziela warstwy i ogranicza migrację wilgoci |
| Zbrojenie | według projektu | Przenosi naprężenia i ogranicza ryzyko zarysowań |
| Beton konstrukcyjny | 15-25 cm | Tworzy główny element nośny fundamentu |
| Warstwy podłogowe nad płytą | zależnie od wykończenia | Tworzą podłoże pod ogrzewanie i posadzkę |
Podane wartości są orientacyjne, a nie uniwersalne. W jednym domu wystarczy 20 cm dobrze zaprojektowanej płyty i 15 cm izolacji, w innym potrzebna będzie grubsza podbudowa, dodatkowe żebra albo wzmocnienie krawędzi. Przekrój z projektu konstrukcyjnego ma pierwszeństwo przed schematem z internetu.
Grunt i podbudowa
Najpierw usuwa się humus, czyli żyzną warstwę ziemi zawierającą części organiczne. Nie może ona zostać pod płytą, ponieważ z czasem zmienia objętość i nie zapewnia stabilnego podparcia.
Jeżeli badanie geotechniczne wykaże grunt słabonośny, nasypowy albo silnie wysadzinowy, wykonuje się wymianę podłoża. Pospółkę, piasek lub kruszywo układa się warstwami po około 15-30 cm, a każdą z nich zagęszcza mechanicznie. Sam fakt, że podbudowa wygląda równo, nie potwierdza jej jakości. Przy większej inwestycji rozsądnie jest zlecić badanie zagęszczenia.
Chudy beton nie zawsze jest konieczny
Warstwa chudego betonu, zwykle o grubości 8-10 cm, nie pełni takiej roli jak beton konstrukcyjny. Daje ekipie równą i czystą powierzchnię do układania izolacji, folii oraz dystansów pod zbrojenie. W niektórych systemach można z niej zrezygnować, ale decyzja powinna wynikać z projektu i technologii wykonawcy.
Izolacja termiczna i przeciwwilgociowa wymagają różnych materiałów
W płycie fundamentowej izolacja termiczna może znaleźć się pod betonem albo nad nim. Oba rozwiązania są poprawne, jeśli zostały policzone i wykonane bez przerw. Nie należy jednak zamieniać materiałów miejscami tylko dlatego, że jeden z nich jest tańszy.
Ocieplenie pod płytą
W tym układzie izolacja znajduje się między podbudową a betonem konstrukcyjnym. Najczęściej stosuje się płyty XPS albo specjalistyczny EPS o odpowiedniej wytrzymałości na ściskanie. Materiał musi przenosić obciążenia domu bez nadmiernego odkształcania, dlatego zwykły styropian elewacyjny nie jest właściwym wyborem.
Dużą zaletą tego wariantu jest ograniczenie mostków cieplnych na styku ścian i fundamentu. Trudniej natomiast skontrolować izolację po zalaniu. Każde uszkodzenie, szczelina lub źle dopasowana płyta może pozostać niewidoczna, dlatego podłoże powinno być równe, czyste i dokładnie odebrane przed zbrojeniem.
Ocieplenie nad płytą
W drugim wariancie betonowa płyta jest elementem konstrukcyjnym, a izolację układa się na jej górnej powierzchni, podobnie jak przy tradycyjnej podłodze na gruncie. Można wtedy łatwiej poprawić ułożenie styropianu i prowadzić część instalacji w warstwach podłogowych.
Minusem jest większa wysokość całej podłogi oraz ryzyko powstania mostków na krawędziach. Trzeba dobrze połączyć ocieplenie podłogi z izolacją ścian zewnętrznych. Wymagania cieplne dla podłogi na gruncie należy sprawdzić w projekcie, a nie dobierać grubość wyłącznie według przyzwyczajeń ekipy.
Folia i ochrona przed wilgocią
Folia PE pełni funkcję warstwy rozdzielającej i ogranicza przenikanie wilgoci z niższych warstw. Powinna mieć szczelne zakłady, zostać wywinięta tam, gdzie przewiduje to projekt, i nie może być podziurawiona przez przypadkowe chodzenie czy ostre krawędzie izolacji.
Sama folia nie rozwiązuje problemu wody napierającej. Na działce z wysokim poziomem wód gruntowych potrzebne mogą być drenaż, hydroizolacja obwodowa, beton o odpowiedniej klasie ekspozycji lub dodatkowe zabezpieczenia. Zakres ochrony zawsze powinien wynikać z warunków gruntowo-wodnych.
Instalacje i zbrojenie trzeba zaplanować przed betonowaniem
Płyta fundamentowautrudnia późniejsze poprawki, bo wiele przewodów zostaje w niej zamkniętych na stałe. Przed ułożeniem zbrojenia trzeba sprawdzić trasy kanalizacji, przepusty wodne, przewody elektryczne, ewentualne rury ogrzewania oraz uziom fundamentowy.
Najbardziej praktyczna zasada brzmi prosto: każdy przepust powinien mieć oznaczoną lokalizację i średnicę, a jego zgodność z projektem trzeba potwierdzić przed przyjazdem pompy do betonu. Zdjęcia instalacji z miarką w kadrze mogą później bardzo pomóc podczas montażu ścian i urządzeń.
Zbrojenie dolne i górne
Zbrojenie nie jest dekoracyjną siatką, którą można ułożyć „na oko”. Jego średnice, rozstaw, zakłady i sposób wzmocnienia krawędzi wynikają z obliczeń konstruktora. W typowych rozwiązaniach spotyka się jedną lub dwie warstwy siatek, a przy ścianach nośnych i narożnikach stosuje się dodatkowe pręty.
Stal musi znajdować się na właściwej wysokości dzięki dystansom. Jeżeli leży bezpośrednio na folii albo zostanie zadeptana podczas betonowania, otulina betonu może być niewystarczająca. To jeden z tych błędów, których nie widać po zakończeniu prac, ale mogą obniżyć trwałość konstrukcji.
Betonowanie i pielęgnacja
Beton konstrukcyjny, często klasy C20/25 lub C25/30, dobiera się zgodnie z projektem. Mieszankę trzeba rozprowadzić bez tworzenia przerw roboczych, zagęścić i wyrównać. Przy większej płycie zwykle planuje się betonowanie w jednym ciągłym etapie.
Po wylaniu zaczyna się pielęgnacja, a nie koniec odpowiedzialności wykonawcy. Beton należy chronić przed zbyt szybkim wysychaniem, mrozem i intensywnym nagrzaniem. Świeża płyta nie powinna być obciążana przypadkowo, a termin rozpoczęcia murowania powinien ustalić kierownik budowy z uwzględnieniem dojrzewania betonu.
Wykonanie warstw krok po kroku na placu budowy
- Badanie gruntu i wyznaczenie poziomu posadowienia.
- Usunięcie humusu oraz wykonanie wykopu zgodnie z dokumentacją.
- Wymiana słabego gruntu, jeśli przewiduje ją opinia geotechniczna.
- Ułożenie i zagęszczenie podbudowy w kilku warstwach.
- Wykonanie chudego betonu, jeżeli wymaga tego przyjęty system.
- Ułożenie izolacji termicznej oraz warstw przeciwwilgociowych.
- Wykonanie kanalizacji, przepustów i uziemienia.
- Montaż dystansów i zbrojenia zgodnie z rysunkami konstrukcyjnymi.
- Betonowanie, wibrowanie, zatarcie i pielęgnacja płyty.
Przed każdym etapem powinien nastąpić odbiór poprzedniego. Szczególnie ważne są trzy momenty: zagęszczenie podbudowy, ułożenie izolacji oraz przygotowanie zbrojenia z instalacjami. Po zalaniu płyty nie da się już sprawdzić wielu szczegółów bez kosztownych odkrywek.
Przeczytaj również: Budowa domu systemem gospodarczym - ile można zaoszczędzić?
Ile trwa budowa
Przy prostym projekcie sama organizacja robót może zamknąć się w kilku dniach, ale nie oznacza to, że cały fundament jest gotowy do natychmiastowego murowania. Czas wydłużają wymiana gruntu, pogoda, badania zagęszczenia, dostępność betonu i konieczność pielęgnacji.
W praktyce warto liczyć nie tylko dni pracy ekipy, ale cały ciąg technologiczny. Szybkie betonowanie nie rekompensuje błędów podbudowy, a oszczędność jednego dnia na początku może później oznaczać naprawę pęknięć, zawilgocenia albo nierównej posadzki.
Najczęstsze błędy i realne koszty
Najdroższe pomyłki nie dotyczą zwykle samego betonu. Problem zaczyna się wcześniej, gdy inwestor przyjmuje ofertę bez dokładnego przekroju i nie wie, czy cena obejmuje wymianę gruntu, izolację, instalacje oraz badanie zagęszczenia.
| Błąd | Możliwy skutek | Jak go ograniczyć |
|---|---|---|
| Zagęszczenie tylko wierzchniej warstwy | Nierównomierne osiadanie i pękanie | Zagęszczać każdą warstwę oraz wykonać kontrolę podłoża |
| Użycie niewłaściwego styropianu | Odkształcenia i pogorszenie izolacyjności | Stosować materiał o parametrach wskazanych w projekcie |
| Brak ciągłości ocieplenia na krawędzi | Mostki cieplne i wychłodzenie strefy przy ścianach | Połączyć izolację płyty z izolacją ścian |
| Nieudokumentowane instalacje | Trudności z późniejszym podłączeniem urządzeń | Wykonać zdjęcia i pomiary przed betonowaniem |
| Przesunięte zbrojenie | Mniejsza skuteczność konstrukcyjna | Zastosować odpowiednie dystanse i odbiór kierownika budowy |
Orientacyjny koszt kompletnej płyty dla domu jednorodzinnego może wynosić około 450-800 zł za m², ale jest to szeroki przedział obejmujący różne standardy i warunki działki. Prosta realizacja na dobrym gruncie będzie tańsza niż płyta z głęboką wymianą gruntu, grubą izolacją, żebrami obwodowymi i rozbudowanym odwodnieniem.
Osobno mogą zostać rozliczone roboty ziemne, transport kruszywa, pomiary zagęszczenia, beton, stal, pompa, izolacja i przygotowanie instalacji. Dlatego porównując oferty, sprawdzam przede wszystkim zakres prac i parametry materiałów, a dopiero później samą cenę za metr kwadratowy.
Jak ocenić, czy wybrany układ ma sens
Dobra płyta fundamentowa nie musi mieć najgrubszej możliwej izolacji ani największej ilości stali. Powinna mieć warstwy dobrane do konkretnego domu i działki. Inaczej projektuje się fundament na jednorodnym piasku, inaczej na nasypie, glinie czy terenie z okresowo wysoką wodą.
- Poproś o przekrój z opisem grubości i klas materiałów.
- Sprawdź, czy oferta obejmuje wymianę gruntu i badanie zagęszczenia.
- Ustal, gdzie znajduje się izolacja termiczna i jak rozwiązano krawędzie płyty.
- Zweryfikuj wszystkie instalacje przed rozpoczęciem zbrojenia.
- Nie zmieniaj materiałów bez zgody projektanta lub konstruktora.
Moim zdaniem największą wartość daje dokładna dokumentacja zdjęciowa przed betonowaniem. Kilkanaście fotografii z opisem położenia rur, przepustów i zbrojenia kosztuje niewiele, a po kilku latach może oszczędzić czas podczas montażu instalacji, odwiertów lub prac remontowych.
Dobry fundament zaczyna się od tego, czego później nie widać
Warstwy płyty fundamentowej tworzą jeden układ, więc nie da się nadrobić słabej podbudowy większą ilością betonu. Najważniejsze są nośne podłoże, poprawne zagęszczenie, ciągła izolacja, przemyślane instalacje i zbrojenie zgodne z projektem.
Jeżeli te elementy zostaną dopracowane, płyta może zapewnić szybką realizację, dobrą izolację i równomierne przekazywanie obciążeń. Ostateczny przekrój powinien jednak zawsze zatwierdzić projektant, bo tylko on może uwzględnić wyniki badań gruntu, konstrukcję budynku i wymagania cieplne całej inwestycji.
