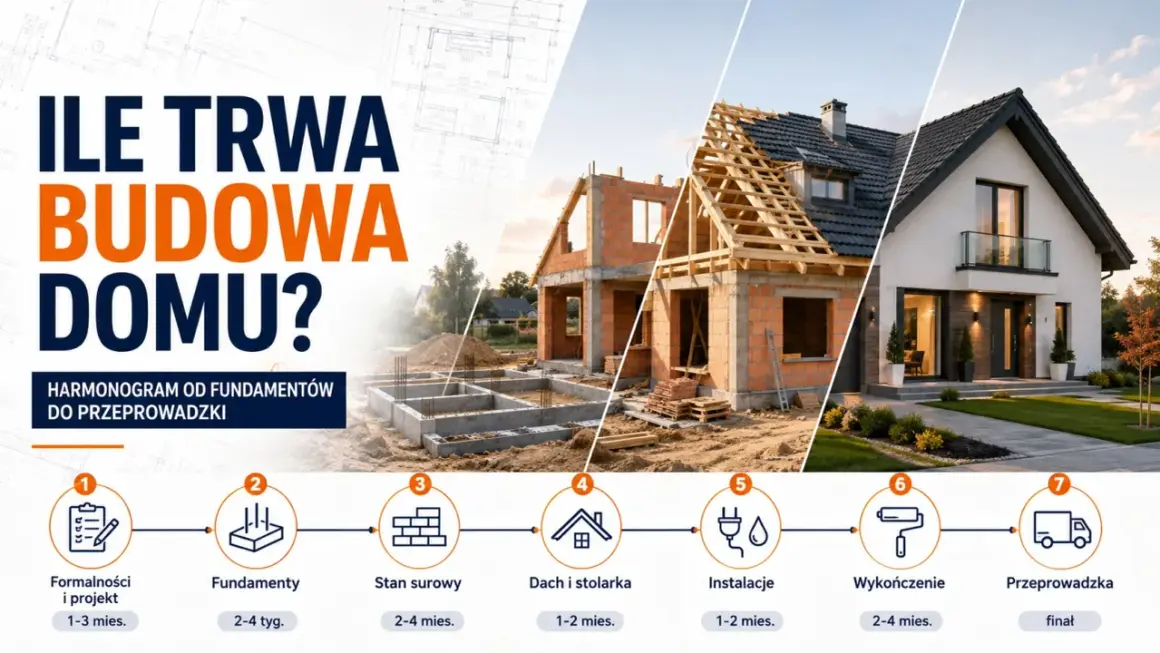

Planowanie przeprowadzki do własnego domu szybko sprowadza się do jednego konkretnego pytania: ile trwa budowa domu i kiedy realnie można będzie w nim zamieszkać. W typowym przypadku sama budowa do stanu deweloperskiego zajmuje około 8-14 miesięcy, ale cały proces od zakupu działki do przeprowadzki często trwa 18-30 miesięcy. Poniżej rozkładam ten czas na etapy, pokazuję różnice między technologiami i podpowiadam, co zrobić, aby uniknąć kosztownych przestojów.
Najczęściej trzeba zaplanować od roku do dwóch lat pracy
- 8-14 miesięcy zajmuje zwykle budowa domu do stanu deweloperskiego przy sprawnej organizacji.
- 12-18 miesięcy potrzeba często, aby doprowadzić budynek do stanu gotowego do zamieszkania.
- Formalności, projekt i przygotowanie działki mogą dodać 2-6 miesięcy, a przy decyzji o warunkach zabudowy jeszcze więcej.
- Największe opóźnienia powodują zwykle brak ekip, zmiany projektu i dostawy materiałów, nie sama technologia.
- Dom prefabrykowany może powstać szybciej na działce, lecz wymaga wcześniejszego i bardzo dokładnego przygotowania.

Realny czas budowy domu zależy od punktu startowego
Gdy działka jest uzbrojona, projekt gotowy, a wykonawcy zarezerwowani z wyprzedzeniem, dom o powierzchni około 100-150 m² można doprowadzić do stanu deweloperskiego w 8-12 miesięcy. Do tego dochodzą prace wykończeniowe, które zajmują kolejne 2-5 miesięcy. W praktyce bezpieczniej przyjąć, że od rozpoczęcia robót do przeprowadzki minie 12-18 miesięcy.
To jednak nie jest czas liczony od momentu zakupu działki. Sprawdzenie planu miejscowego, uzyskanie warunków zabudowy, adaptacja projektu, badania gruntu, przyłącza i wybór ekipy mogą potrwać kilka miesięcy przed wbiciem pierwszej łopaty. Dlatego cały proces inwestycyjny często zamyka się w przedziale 18-30 miesięcy.
| Zakres prac | Typowy czas | Co oznacza ten etap |
|---|---|---|
| Przygotowanie inwestycji | 2-6 miesięcy | Projekt, formalności, badania gruntu, przyłącza i wybór wykonawców |
| Stan surowy otwarty | 3-6 miesięcy | Fundamenty, ściany, stropy i konstrukcja dachu bez zamknięcia otworów |
| Stan surowy zamknięty | 4-8 miesięcy od startu | Dach, okna, drzwi zewnętrzne i zabezpieczona bryła budynku |
| Stan deweloperski | 8-14 miesięcy od startu | Instalacje, tynki, wylewki, ogrzewanie i ocieplenie |
| Dom gotowy do zamieszkania | 12-18 miesięcy od startu | Podłogi, drzwi wewnętrzne, łazienki, kuchnia i podstawowe wyposażenie |
Podane wartości nie sumują się mechanicznie, bo niektóre zadania mogą być prowadzone równolegle. Przykładowo zamówienie okien, pompy ciepła i materiałów wykończeniowych można zorganizować jeszcze przed zakończeniem dachu. Właśnie takie nakładanie się prac najczęściej decyduje o tym, czy budowa potrwa 10, czy raczej 16 miesięcy.
Jak długo trwają poszczególne etapy
Formalności i przygotowanie działki
Przed rozpoczęciem robót trzeba sprawdzić miejscowy plan zagospodarowania przestrzennego. Jeśli go nie ma, potrzebna będzie decyzja o warunkach zabudowy. Portal Gov.pl wskazuje również, że inwestor może korzystać ze zgłoszenia budowy albo wystąpić o pozwolenie, zależnie od rodzaju domu i jego obszaru oddziaływania.
Samo skompletowanie dokumentów może zająć od kilku tygodni do kilku miesięcy. Najwięcej czasu tracą inwestorzy, którzy dopiero po zakupie działki odkrywają problem z dojazdem, wodą, kanalizacją, gruntem albo linią zabudowy. Ja zawsze traktuję analizę działki jako osobny etap inwestycji, a nie formalny dodatek do projektu.
Fundamenty i stan zero
Wykonanie fundamentów, izolacji oraz podłogi na gruncie trwa zwykle 3-6 tygodni. Przy prostej płycie fundamentowej prace mogą przebiec sprawnie, ale czas wydłużą trudne warunki gruntowe, wysoki poziom wód albo konieczność wymiany gruntu.
Po wylaniu betonu trzeba uwzględnić czas potrzebny na osiągnięcie odpowiedniej wytrzymałości. Nie oznacza to, że plac budowy musi stać pusty. W tym czasie można przygotować dostawy, zamówić stolarkę i ustalić harmonogram kolejnych ekip.

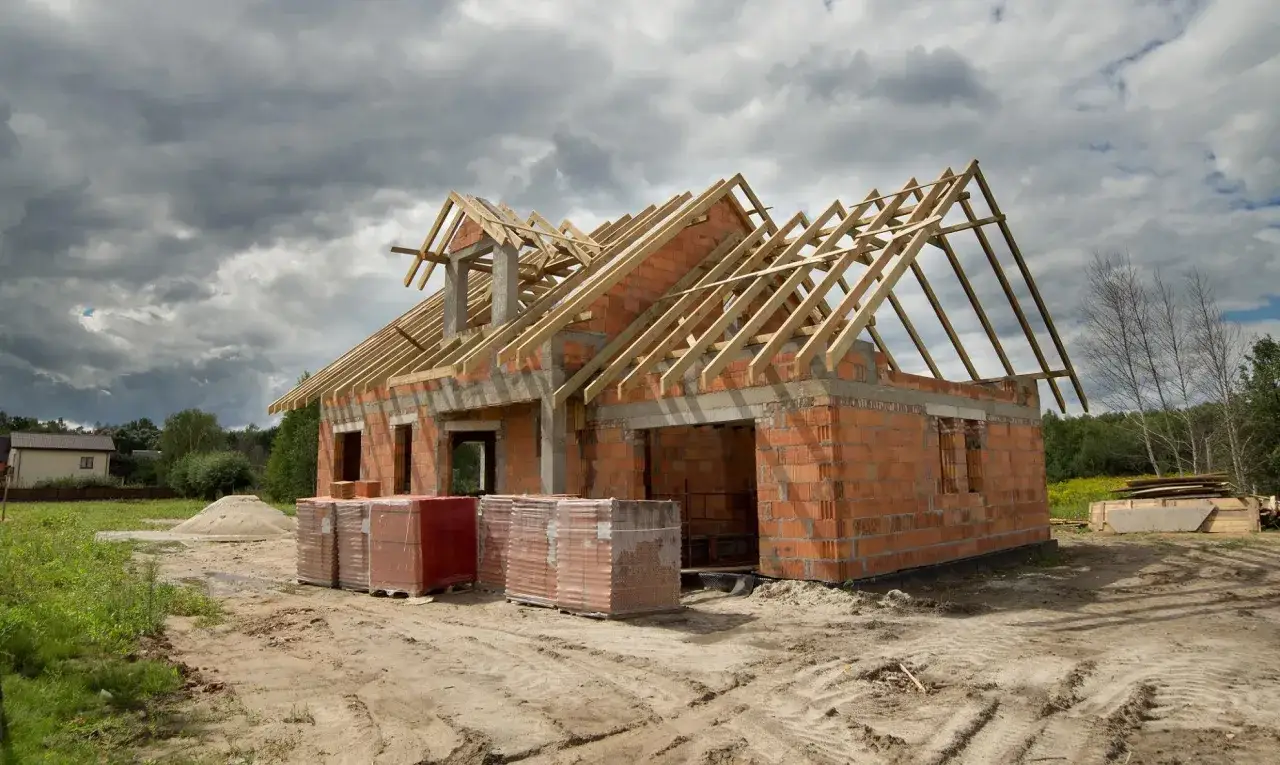

Ściany, stropy i dach
Doprowadzenie budynku do stanu surowego otwartego zajmuje najczęściej 2-4 miesiące. Dom parterowy z prostym dachem będzie szybszy w realizacji niż budynek z piwnicą, poddaszem użytkowym, balkonami i skomplikowaną więźbą.
Największe znaczenie ma ciągłość pracy. Ekipa, która pojawia się na budowie codziennie i ma wcześniej dostarczone materiały, może zamknąć konstrukcję w jednym sezonie. Jeśli murarze czekają na strop, cieśle na drewno, a dekarze na poprawki, każdy taki przestój przesuwa kolejne terminy.
Stan surowy zamknięty
Przejście od stanu otwartego do zamkniętego trwa zwykle 3-6 tygodni. W tym czasie montuje się pokrycie dachu, okna, drzwi zewnętrzne i często bramę garażową. Budynek jest wtedy chroniony przed opadami, ale nie nadaje się jeszcze do zamieszkania.
Okna warto zamówić z dużym wyprzedzeniem. W sezonie oczekiwanie na nietypową stolarkę może wynieść kilka tygodni, a opóźniony montaż blokuje tynki, instalacje i ogrzewanie.
Instalacje i prace wewnętrzne
Instalacje elektryczne, wodne, kanalizacyjne, grzewcze i wentylacyjne zajmują zwykle 4-8 tygodni. Później dochodzą tynki, wylewki oraz przerwy technologiczne potrzebne do wyschnięcia podłoży.
W domu z rekuperacją, pompą ciepła albo rozbudowaną automatyką trzeba wcześniej ustalić przebieg tras i miejsce na urządzenia. Inteligentne instalacje nie muszą wydłużyć budowy, ale ich późniejsze projektowanie po wykonaniu tynków oznacza kucie, poprawki i niepotrzebne nerwy.
Co najczęściej opóźnia budowę
Na papierze harmonogram bywa bardzo dokładny, lecz budowa domu jest procesem zależnym od ludzi, pogody i dostaw. Z mojego punktu widzenia największym błędem jest planowanie wyłącznie prac murarskich. Trzeba zaplanować także decyzje, zamówienia i czas reakcji na problemy.
Pogoda i pora rozpoczęcia
Mróz, intensywne opady i długotrwała wilgoć utrudniają roboty ziemne, betonowanie, murowanie oraz elewację. Rozpoczęcie fundamentów późną jesienią może oznaczać przerwę zimową i przesunięcie całego harmonogramu o 2-4 miesiące.
Nie każdą technologię można bezpiecznie przyspieszyć nagrzewnicą czy namiotem. Czasem rozsądniej przerwać prace i zabezpieczyć budynek, niż ryzykować pękanie tynków, zawilgocenie izolacji albo problemy z betonem.
Brak jednej ekipy prowadzącej budowę
System gospodarczymoże obniżyć koszt robocizny, ale wymaga od inwestora pilnowania kolejnych fachowców. Jeden wykonawca opóźniony o tydzień może uruchomić efekt domina, zwłaszcza gdy następna ekipa ma już zakontraktowane inne budowy.
Generalny wykonawca zwykle ułatwia koordynację, ale nie daje automatycznej gwarancji szybkiej realizacji. W umowie powinien znaleźć się harmonogram z terminami etapów, zasady odbioru prac i sposób rozliczania opóźnień.
Zmiany w trakcie robót
Przesunięcie ściany działowej jest jeszcze do opanowania. Zmiana wielkości okna, rodzaju ogrzewania albo układu łazienki po wykonaniu instalacji może jednak wymagać zamówienia nowych elementów i poprawek. Takie decyzje potrafią dodać kilka tygodni, a czasem zmienić kolejność prac.
Najdroższe czasowo są zmiany niewielkie, lecz podejmowane zbyt późno. Przed rozpoczęciem budowy przygotowuję listę decyzji dotyczących gniazd, oświetlenia, punktów wodnych, sterowania ogrzewaniem i urządzeń smart home. Dzięki temu instalator nie pracuje na domysłach.
Przeczytaj również: Jaki rozstaw krokwi wybrać? Kiedy 80, 90, a kiedy 120 cm
Materiały i przyłącza
Brak bloczków, więźby, okien albo rozdzielnicy może zatrzymać prace całej ekipy. Podobnie działa oczekiwanie na przyłącze energetyczne lub wodociągowe, którego termin nie zawsze zależy od wykonawcy domu.
Przygotowanie działki warto zsynchronizować z zamówieniami. Dobrze jest mieć nie tylko wycenę, lecz także potwierdzony termin dostawy i informację, gdzie materiał zostanie składowany. Na małej działce logistyka potrafi być równie ważna jak sama technologia budowy.
Jak skrócić czas realizacji bez ryzykowania jakości
Najkrótsza budowa nie polega na poganianiu każdej ekipy. Szybkość daje przede wszystkim dobra kolejność decyzji i ograniczenie liczby przerw. Przygotowując harmonogram, dzielę inwestycję na zadania, które wymagają decyzji inwestora, oraz te, które mogą być wykonywane przez wykonawców niezależnie.
- Sprawdź działkę przed zakupem. Zweryfikuj plan miejscowy, dostęp do drogi, media, ukształtowanie terenu i warunki gruntowe.
- Zamknij projekt przed budową. Ustal układ pomieszczeń, rodzaj ogrzewania, wentylację, stolarkę i podstawowe elementy automatyki.
- Zarezerwuj ekipy wcześniej. Szczególnie ważni są wykonawcy fundamentów, dachu, instalacji i tynków.
- Zamawiaj materiały z wyprzedzeniem. Dotyczy to zwłaszcza okien, drzwi, konstrukcji dachowej, pompy ciepła i rozdzielnic.
- Prowadź jeden harmonogram. Powinien zawierać nie tylko daty robót, ale też odbiory, dostawy i decyzje do podjęcia.
- Kontroluj wilgotność budynku. Przed układaniem podłóg i malowaniem trzeba dać czas tynkom i wylewkom na wyschnięcie.
- Zostaw rezerwę czasową. Przy typowym domu przyjmuję co najmniej 4-8 tygodni zapasu na pogodę, poprawki i przesunięcia ekip.
Nie skracałbym czasu na suszenie wylewek ani na przerwy technologiczne tylko po to, by szybciej wstawić meble. Kilka dodatkowych tygodni przed wykończeniem jest tańsze niż odparzona podłoga, zawilgocone ściany i konieczność wykonywania remontu zaraz po przeprowadzce.
Murowany, prefabrykowany czy budowany systemem gospodarczym
Technologia ma znaczenie, ale nie działa w oderwaniu od projektu i organizacji. Prosty dom murowany z powtarzalną bryłą może powstać szybciej niż skomplikowany budynek prefabrykowany, którego produkcja została źle skoordynowana z przygotowaniem fundamentu.
| Technologia lub sposób prowadzenia | Czas prac na działce | Dla kogo ma sens |
|---|---|---|
| Dom murowany z generalnym wykonawcą | 8-14 miesięcy do stanu deweloperskiego | Dla inwestora, który chce przekazać koordynację jednej firmie |
| Dom murowany systemem gospodarczym | 12-24 miesiące | Dla osoby, która ma czas, wiedzę i może samodzielnie pilnować ekip |
| Dom prefabrykowany | 3-9 miesięcy na działce | Dla inwestora z gotowym projektem i dobrze przygotowanym stanem zero |
| Dom szkieletowy | 5-10 miesięcy | Dla osób, którym zależy na suchej technologii i krótkim montażu konstrukcji |
| Budowa etapami z przerwami | 18-36 miesięcy | Dla inwestora finansującego kolejne etapy z bieżących oszczędności |
Prefabrykacja skraca prace mokre i ogranicza wpływ pogody, ale wymaga dużej dyscypliny projektowej. Nie jest dobrym wyborem dla kogoś, kto chce regularnie zmieniać układ wnętrz podczas budowy. W domu murowanym łatwiej wprowadzić drobne korekty, choć każda z nich nadal może kosztować czas i pieniądze.
Kiedy można bezpiecznie planować przeprowadzkę
Stan deweloperski nie oznacza jeszcze domu gotowego do życia. Zwykle są już wykonane instalacje, tynki, wylewki, ogrzewanie i elewacja, ale pozostają podłogi, drzwi wewnętrzne, łazienki, kuchnia, oświetlenie oraz odbiory.
Do planowanej daty przeprowadzki dodałbym co najmniej 6-10 tygodni rezerwy. Trzeba też uwzględnić zawiadomienie o zakończeniu budowy. Według informacji Głównego Urzędu Nadzoru Budowlanego użytkowanie można rozpocząć, jeśli właściwy organ w ciągu 14 dni od doręczenia zawiadomienia nie zgłosi sprzeciwu, o ile w danym przypadku nie jest wymagane pozwolenie na użytkowanie.
Najpraktyczniejszy plan zakłada odbiór domu dopiero wtedy, gdy można go ogrzewać, wentylować i normalnie użytkować, a nie wtedy, gdy ekipa deklaruje „jeszcze dwa tygodnie”. Taki margines pozwala spokojnie usunąć usterki, zamontować wyposażenie i wejść do własnego domu bez konieczności prowadzenia intensywnych prac wykończeniowych między kartonami.
