Montaż szamba plastikowego wymaga dobrej lokalizacji, właściwego przygotowania wykopu i zabezpieczenia zbiornika przed wyporem wód gruntowych. W tym poradniku pokazuję, jak zaplanować inwestycję, dobrać pojemność, przeprowadzić instalację krok po kroku, oszacować koszty oraz uniknąć błędów, które później kończą się deformacją zbiornika albo nieszczelnością przyłączy.
O powodzeniu instalacji decydują grunt, kotwienie i prawidłowa zasypka
- Zgłoszenie jest co do zasady wymagane dla zbiorników bezodpływowych o pojemności do 10 m³.
- Odległość w zabudowie jednorodzinnej wynosi zwykle minimum 5 m od okien i drzwi oraz 2 m od granicy działki.
- Zbiornik trzeba napełniać wodą podczas zasypywania, aby ograniczyć ryzyko jego odkształcenia.
- Wody gruntowe wymagają kotwienia do płyty lub wykonania opaski dociskowej.
- Pełny koszt inwestycji w 2026 roku najczęściej mieści się w przedziale 9 000-16 000 zł, ale trudny teren może podnieść cenę.

Zanim zamówisz zbiornik, sprawdź działkę i formalności
Najpierw sprawdzam, czy na działce da się zachować wymagane odległości i czy samochód asenizacyjny będzie miał wygodny dostęp do włazu. To ważniejsze niż sama cena zbiornika, bo nawet najlepszy model nie rozwiąże problemu, jeśli zostanie ustawiony zbyt blisko domu albo w miejscu, do którego nie dojedzie wąż.
Dla domu jednorodzinnego przepisy techniczne pozwalają zwykle sytuować pokrywę i wylot wentylacji zbiornika o pojemności do 10 m³ w odległości co najmniej 5 m od okien i drzwi zewnętrznych pomieszczeń przeznaczonych na pobyt ludzi oraz 2 m od granicy działki, drogi lub ciągu pieszego. Dla innych rodzajów zabudowy podstawowe odległości mogą wynosić odpowiednio 15 m i 7,5 m.
Jeżeli zbiornik ma ponad 10 m³, wymagania są bardziej rygorystyczne. Dla pojemności powyżej 10 do 50 m³ przepisy wskazują między innymi 30 m od okien i drzwi, 7,5 m od granicy działki oraz 10 m od linii rozgraniczającej drogi. Przed zakupem warto więc sprawdzić miejscowy plan, decyzję o warunkach zabudowy i stanowisko właściwego urzędu.
Jakie formalności trzeba załatwić
Budowa zbiornika bezodpływowego o pojemności do 10 m³ co do zasady wymaga zgłoszenia budowy, a nie pozwolenia na budowę. Zgłoszenie składa się w starostwie powiatowym albo urzędzie miasta na prawach powiatu, ale dokładny zakres dokumentów może zależeć od sytuacji działki.
Po uruchomieniu instalacji trzeba również zawrzeć umowę z firmą asenizacyjną i przechowywać potwierdzenia wywozu nieczystości. Gmina może kontrolować zarówno szczelność zbiornika, jak i regularność opróżniania. Wylewanie ścieków na teren posesji, do rowu czy na własny grunt nie jest dopuszczalną metodą oszczędzania.
Dobierz pojemność do zużycia wody, a nie do ceny
Najczęściej wybierane są zbiorniki o pojemności 8-10 m³, ale nie oznacza to, że taki model pasuje do każdego domu. Przy czterech osobach i zużyciu około 120 litrów wody na osobę dziennie zbiornik 8 m³ zapełni się teoretycznie w niespełna 17 dni. W praktyce częstotliwość wywozu zależy od rzeczywistego zużycia i bezpiecznego poziomu napełnienia.
Przy wyborze uwzględniam liczbę mieszkańców, obecność wanny, częstotliwość prania, podlewanie ogrodu wodą z wodociągu oraz możliwość dojazdu szambiarki. Dla dwóch osób sezonowo korzystających z domu 6 m³ może być wystarczające, natomiast dla pięciu lub sześciu osób lepiej rozważyć 10-12 m³, o ile pozwalają na to przepisy i warunki działki.
| Liczba użytkowników | Orientacyjna pojemność | Praktyczna uwaga |
|---|---|---|
| 1-2 osoby | 4-6 m³ | Dobre rozwiązanie dla małego domu lub użytkowania sezonowego |
| 3-4 osoby | 8-10 m³ | Najbardziej uniwersalny wariant dla domu jednorodzinnego |
| 5-6 osób | 10-12 m³ | Wymaga sprawdzenia formalności dla większego zbiornika |
Tworzywo PE lub PP jest lekkie, szczelne i łatwiejsze w transporcie niż beton. Ta zaleta ma jednak drugą stronę. Pusty zbiornik może zostać wypchnięty przez wodę gruntową, dlatego na mokrej działce plastik wymaga staranniejszego posadowienia niż ciężki zbiornik betonowy.
Plastik czy beton
| Kryterium | Zbiornik plastikowy | Zbiornik betonowy |
|---|---|---|
| Transport i montaż | Lżejszy, często bez ciężkiego dźwigu | Cięższy, zwykle potrzebuje HDS |
| Wody gruntowe | Wymaga kotwienia | Mniejsza podatność na wypór dzięki masie |
| Szczelność | Fabryczna, jeśli zbiornik nie zostanie uszkodzony | Zależy także od jakości połączeń i uszczelnień |
| Odporność na ruch pojazdów | Potrzebuje odpowiedniego wzmocnienia | Łatwiej dobrać wariant pod większe obciążenia |
Moim zdaniem plastik najbardziej opłaca się tam, gdzie liczy się szybki montaż, trudny dojazd albo ograniczona przestrzeń dla ciężkiego sprzętu. Na działce z wysokim poziomem wód gruntowych nie skreślam tego rozwiązania, ale od początku wpisuję do kosztorysu płytę kotwiącą, pasy lub opaskę betonową.

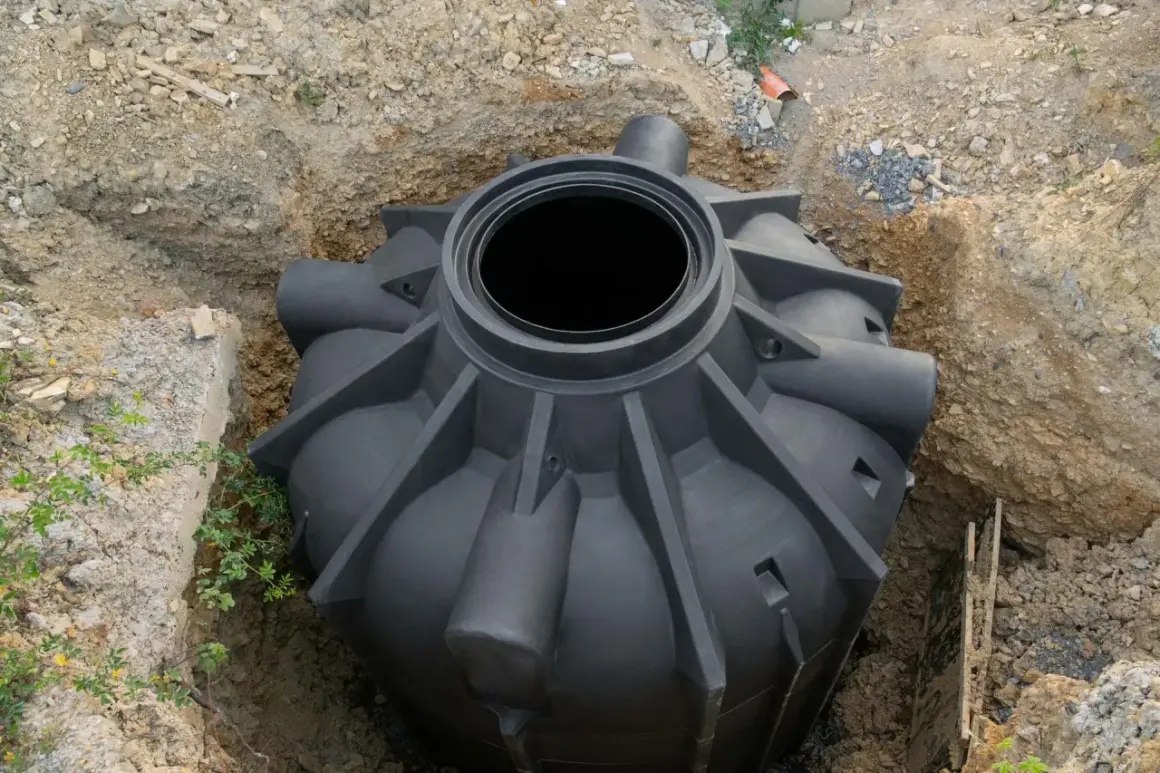

Jak wygląda montaż krok po kroku
Sam proces nie jest skomplikowany, ale wymaga zachowania kolejności. Najwięcej problemów powstaje wtedy, gdy wykonawca zaczyna zasypywać zbiornik przed podłączeniem rur albo traktuje instrukcję producenta jako luźną sugestię.
- Wyznacz miejsce i trasę przyłącza. Zaplanuj możliwie prosty przebieg rury kanalizacyjnej, spadek oraz dostęp do włazu. Unikaj lokalizacji pod przyszłym podjazdem, jeśli zbiornik nie jest przeznaczony do ruchu pojazdów.
- Wykonaj wykop. Jego długość i szerokość powinny uwzględniać wymiary zbiornika oraz przestrzeń roboczą na obsypkę. Ściany wykopu trzeba zabezpieczyć, jeśli grunt jest niestabilny.
- Przygotuj podłoże. W zależności od modelu wykonuje się podsypkę piaskową, warstwę piaskowo-cementową albo płytę betonową. Podłoże musi być równe i pozbawione kamieni, które mogłyby punktowo naciskać na dno.
- Ustaw i wypoziomuj zbiornik. Po opuszczeniu sprawdź poziom w kilku miejscach. Nie koryguj położenia przez podkładanie przypadkowych cegieł lub kawałków drewna.
- Podłącz kanalizację. Rurę prowadzi się ze stałym spadkiem, zwykle około 1,5-2,5%, zależnie od średnicy i projektu. Każde połączenie powinno mieć właściwą uszczelkę, a zmianę kierunku najlepiej obsłużyć przez studzienkę rewizyjną.
- Wykonaj kotwienie, jeśli jest potrzebne. Pasy mocuje się do przygotowanej płyty lub stosuje opaskę dociskową zgodnie z instrukcją konkretnego zbiornika.
- Napełniaj wodą i zasypuj warstwami. Poziom wody w zbiorniku powinien rosnąć równolegle z poziomem obsypki. Materiał zasypowy układa się zwykle warstwami o grubości około 20-30 cm.
- Sprawdź szczelność przed zamknięciem wykopu. Skontroluj kielichy, przejścia przez ściankę, pokrywę i odpowietrzenie. Dopiero po pozytywnym sprawdzeniu można zakończyć zasypywanie.
Do obsypki najczęściej stosuje się piasek bez ostrych kamieni. Nie każdy producent dopuszcza mechaniczne zagęszczarki blisko płaszcza zbiornika, dlatego przy cienkościennych modelach bezpieczniejsze jest ręczne zagęszczanie albo namywanie piasku wodą. Instrukcja producenta ma tu pierwszeństwo przed uniwersalnymi poradami z internetu.
Wysoka woda gruntowa zmienia sposób posadowienia
Najpoważniejszym zagrożeniem dla lekkiego zbiornika jest sytuacja, w której wykop wypełnia się wodą, a szambo pozostaje puste. Działa wtedy jak łódź i może zostać uniesione, przechylone albo wyrwać przyłącze kanalizacyjne. Czasem uszkodzenie widać dopiero po kilku miesiącach, gdy grunt osiądzie.
Kiedy potrzebne jest kotwienie
Kotwienie powinno się przewidzieć przy wysokim poziomie wód gruntowych, gruncie podmokłym, okresowym zalewaniu wykopu oraz przy zbiornikach o dużej pojemności. Stosuje się między innymi płytę żelbetową z pasami, kotwy systemowe albo betonową opaskę dociskową wokół dolnej części zbiornika.
Nie dobierałbym grubości płyty wyłącznie na podstawie wymiaru zbiornika. Trzeba uwzględnić jego pojemność, wyporność, poziom wody i warunki gruntu. W trudnym przypadku rozsądna konsultacja z konstruktorem kosztuje mniej niż odkopywanie uszkodzonego zbiornika.
Ruch samochodów nad zbiornikiem
Standardowa pokrywa i cienkościenny zbiornik nie są automatycznie przystosowane do przejazdu auta. Jeśli właz ma znaleźć się pod podjazdem, potrzebny jest model o odpowiedniej klasie obciążenia oraz zaprojektowana płyta odciążająca, która przeniesie nacisk poza ściany zbiornika.
Najprostsza i najbezpieczniejsza zasada brzmi: samochód powinien zatrzymywać się nad pokrywą tylko wtedy, gdy producent wyraźnie dopuszcza takie obciążenie. W przeciwnym razie lepiej zmienić lokalizację lub zabezpieczyć strefę słupkiem, obrzeżem i nawierzchnią wyłączającą ruch.
Ile kosztuje zbiornik i kompletna instalacja
W 2026 roku sam plastikowy zbiornik o pojemności 8-10 m³ kosztuje orientacyjnie 5 000-8 000 zł. Cena zależy od rodzaju tworzywa, grubości ścianek, liczby komór, wysokości króćców, pokrywy i tego, czy produkt ma dokumentację potrzebną do legalnego zastosowania.
| Element prac | Orientacyjny koszt | Od czego zależy |
|---|---|---|
| Zbiornik PE lub PP 8-10 m³ | 5 000-8 000 zł | Model, pojemność, wyposażenie i producent |
| Wykop i podstawowe roboty ziemne | 1 000-3 000 zł | Rodzaj gruntu, głębokość i dostęp dla koparki |
| Przyłącze kanalizacyjne | 600-1 500 zł | Długość trasy, liczba kolan i studzienek |
| Transport i rozładunek | 400-1 500 zł | Odległość oraz możliwość wjazdu na działkę |
| Kotwienie | Od 1 500 zł | Płyta, pasy, opaska i warunki wodne |
Za kompletną usługę obejmującą zbiornik, wykop, posadowienie, podłączenie i zasypanie trzeba zwykle przyjąć 9 000-16 000 zł. Na trudnej działce, przy konieczności wywozu urobku, odwodnienia wykopu albo wykonania płyty żelbetowej, rachunek może wzrosnąć do 18 000 zł lub więcej.
Porównując oferty, sprawdzam, czy cena zawiera transport, koparkę, piasek, kotwienie, próbę szczelności i odtworzenie terenu. Hasło „montaż od...” często obejmuje tylko opuszczenie zbiornika do gotowego wykopu, więc nie powinno być podstawą uczciwego porównania.
Błędy, które później kosztują najwięcej
Najczęściej spotykam się z pozornie drobnymi zaniedbaniami, które ujawniają się dopiero po pierwszym sezonie. Plastik sam w sobie nie jest problemem. Problemem jest nieprawidłowe obciążenie lub brak stabilizacji.
- Brak rozpoznania wód gruntowych. Wykop wykonany latem może wyglądać na suchy, a jesienią lub wiosną zostać zalany.
- Zasypywanie pustego zbiornika. Ścianki mogą się ugiąć, a przyłącze zostać przesunięte.
- Użycie gruzu jako obsypki. Ostre elementy mogą uszkodzić płaszcz zbiornika.
- Zbyt duży spadek rury. Woda odpływa szybciej niż części stałe, co sprzyja powstawaniu zatorów.
- Brak odpowietrzenia. Zbiornik powinien mieć wentylację wyprowadzoną co najmniej 0,5 m ponad teren, zgodnie z wymaganiami technicznymi.
- Właz pod kołami auta bez wzmocnienia. Nacisk może przenieść się na zbiornik, nawet jeśli pokrywa chwilowo wytrzyma.
- Oszczędzanie na kontroli szczelności. Po zasypaniu dostęp do połączeń jest utrudniony, dlatego test trzeba zrobić wcześniej.
Nie zakładałbym też, że każdy plastikowy model można naprawić tak samo. Zbiorniki różnią się konstrukcją, sposobem wykonania króćców i wymaganiami dotyczącymi podsypki. Zachowanie instrukcji montażu jest często warunkiem utrzymania gwarancji.
Co sprawdzić po zakończeniu prac
Po zasypaniu warto zostawić dostęp do pokrywy i oznaczyć przebieg rury na mapie działki albo w dokumentacji domu. Przyda się to podczas późniejszego serwisu, budowy ogrodzenia czy sadzenia drzew. Nad zbiornikiem nie planowałbym głębokich nasadzeń, ponieważ korzenie mogą utrudnić dostęp i oddziaływać na przyłącza.
Pierwszą kontrolę wykonuję po kilku tygodniach, gdy grunt zdąży osiąść. Sprawdzam wtedy, czy nie pojawiło się zapadnięcie terenu, wilgotne miejsce przy rurze, nieprzyjemny zapach albo problem z odpływem. Takie objawy najlepiej wyjaśnić od razu, zanim drobna nieszczelność przerodzi się w kosztowną awarię.
Najrozsądniejszy harmonogram wywozu ustala się na podstawie zużycia wody, a nie dopiero po wybiciu ścieków przez właz. Dobrze dobrany zbiornik, stabilne posadowienie i regularne opróżnianie dają znacznie więcej niż najtańsza oferta montażu. Jeśli działka ma wysoki poziom wód gruntowych albo ograniczony dojazd, te dwa czynniki powinny być pierwsze w rozmowie z wykonawcą.
