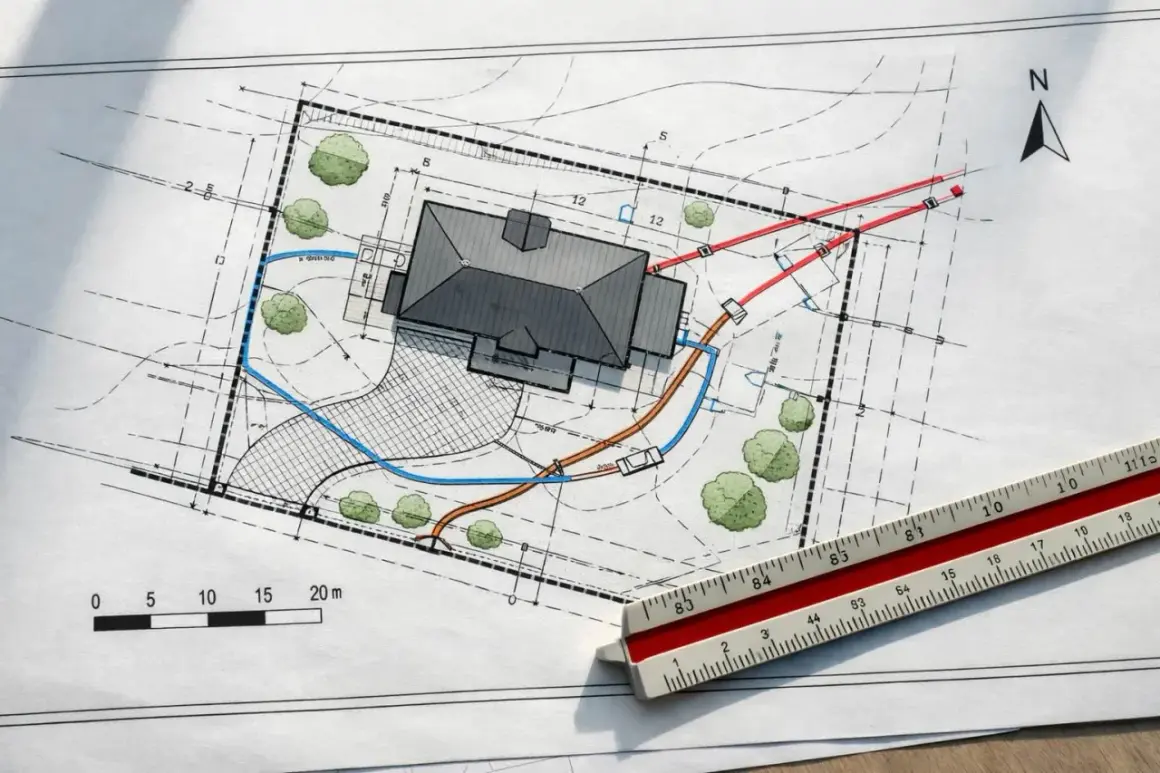

Masz działkę, wybrany dom i wstępny pomysł na ogród, ale nie wiesz, gdzie zmieścić budynek, podjazd, przyłącza i miejsce na odpoczynek? Dobrze przygotowany projekt zagospodarowania terenu porządkuje te decyzje, pomaga przejść przez formalności i ogranicza ryzyko kosztownych zmian podczas budowy. Wyjaśniam, co powinien zawierać, jak wygląda procedura, ile może kosztować oraz na jakie błędy szczególnie uważać.
Dobra koncepcja działki oszczędza czas, pieniądze i nerwy
- Projekt działki pokazuje położenie domu, przyłączy, podjazdu, zieleni i innych elementów zagospodarowania.
- MPZP albo decyzja WZ określa, co w ogóle można zbudować na danej nieruchomości.
- Mapa do celów projektowych jest podstawą opracowania i zwykle kosztuje około 800-2500 zł.
- Od 1 września 2026 roku uzyskanie nowej decyzji WZ zależy co do zasady od obowiązywania planu ogólnego w gminie.
- Najdroższe błędy wynikają zwykle z pominięcia odwodnienia, dojazdu, mediów albo przyszłego ogrodu.
Najpierw odróżnij plan działki od planu miejscowego
Te pojęcia często są używane zamiennie, choć oznaczają różne dokumenty. Miejscowy plan zagospodarowania przestrzennego jest aktem gminy i mówi, jakie przeznaczenie ma teren oraz jakie parametry może mieć zabudowa. Projekt przygotowywany dla konkretnej inwestycji pokazuje natomiast, jak budynek i infrastruktura zostaną rozmieszczone na konkretnej działce.
Jeżeli dla nieruchomości obowiązuje MPZP, projektant musi uwzględnić między innymi przeznaczenie terenu, maksymalną wysokość budynku, kąt nachylenia dachu, linię zabudowy, intensywność zabudowy i minimalny udział powierzchni biologicznie czynnej. Gdy planu miejscowego nie ma, potrzebna może być decyzja o warunkach zabudowy.To rozróżnienie ma znaczenie już przy zakupie działki. Sama informacja, że parcela jest „budowlana”, nie daje jeszcze pewności, że zmieści się na niej wybrany dom. Liczą się także szerokość działki, dostęp do drogi publicznej, przebieg sieci, ochrona konserwatorska, zalewanie terenu i odległości od granic.
W 2026 roku trzeba dodatkowo sprawdzić status planu ogólnego gminy. Od 1 września nowe decyzje WZ w gminie bez obowiązującego planu ogólnego co do zasady nie są wydawane, z uwzględnieniem wyjątków przewidzianych w przepisach i spraw rozpoczętych wcześniej. Przed zleceniem dokumentacji sprawdziłbym więc nie tylko MPZP, lecz także informacje publikowane przez urząd gminy.
Co powinno znaleźć się w opracowaniu dla działki

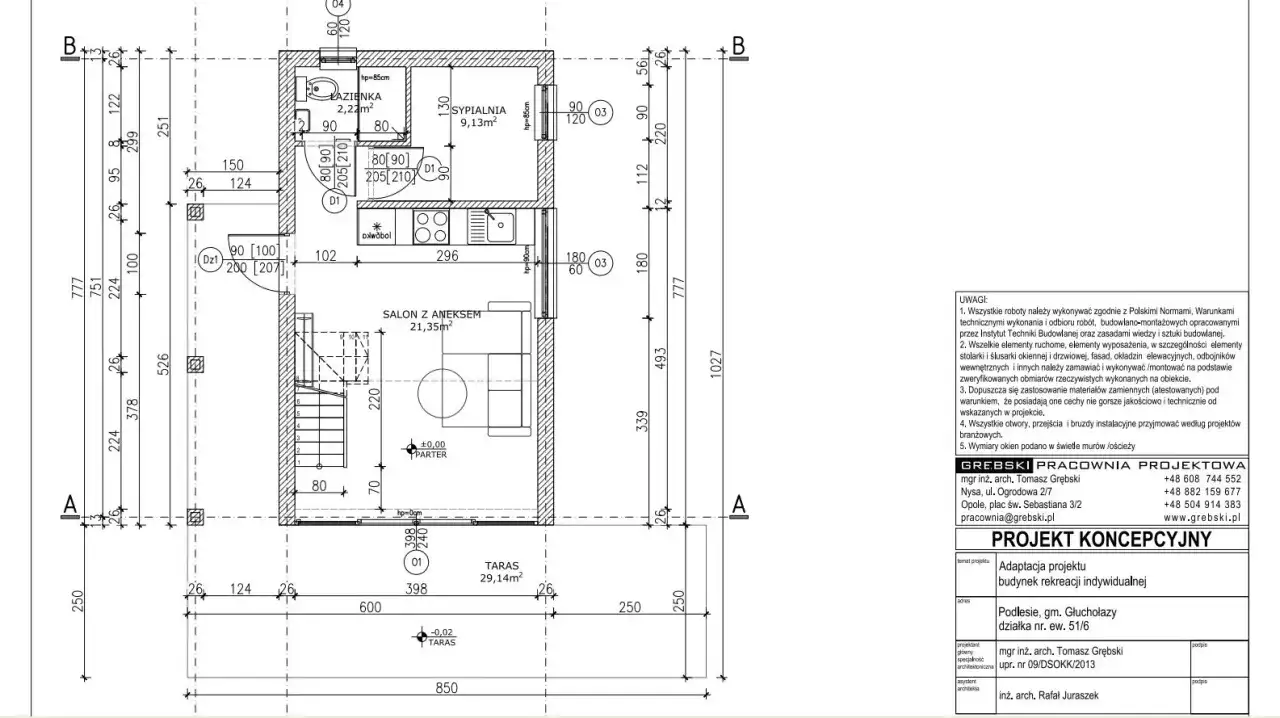

Projekt zagospodarowania działki lub terenu jest częścią projektu budowlanego. Nie jest tylko estetycznym rysunkiem z obrysem domu. Musi pokazać, czy planowana inwestycja da się bezpiecznie i zgodnie z przepisami zrealizować.
W części opisowej i rysunkowej powinny zostać uwzględnione przede wszystkim:
- granice działki oraz jej położenie względem sąsiedniej zabudowy,
- istniejące i projektowane budynki oraz inne obiekty budowlane,
- układ komunikacyjny, czyli zjazd, dojścia, podjazd i miejsca postojowe,
- sieci uzbrojenia terenu i przyłącza,
- sposób zaopatrzenia budynku w wodę i energię,
- sposób odprowadzania ścieków oraz wód opadowych,
- układ zieleni, w tym drzewa przeznaczone do zachowania lub usunięcia,
- rzędne terenu, spadki, odległości i charakterystyczne wymiary,
- informacje o obszarze oddziaływania obiektu, jeśli ma znaczenie dla procedury.
Najważniejszy jest nie sam wygląd planu, lecz jego zgodność z warunkami zabudowy i przepisami technicznymi. Dla przykładu budynek z oknami lub drzwiami zwróconymi w stronę granicy działki powinien być co do zasady oddalony o 4 m, a ściana bez takich otworów zwykle o 3 m. Wyjątki istnieją, ale nie można zakładać ich z góry bez sprawdzenia konkretnej sytuacji.
Od 2026 roku szczególnego znaczenia nabiera także precyzja rysunku. W nowelizacji przepisów doprecyzowano sposób zapisywania odległości i wymiarów w części rysunkowej. To drobiazg, który w praktyce może zdecydować o tym, czy wytyczenie budynku w terenie przebiegnie bez dodatkowych wyjaśnień.

Formalności krok po kroku przed złożeniem dokumentów
Najbezpieczniej potraktować przygotowanie dokumentacji jak krótki proces decyzyjny, a nie pojedyncze zamówienie u architekta. Każdy etap wpływa na kolejny i pominięcie jednego z nich często kończy się poprawkami.
- Sprawdź MPZP lub WZ. Z dokumentu odczytaj przeznaczenie terenu, parametry zabudowy, linię zabudowy, wymagania dotyczące dachu, parkingu i zieleni.
- Zamów mapę do celów projektowych. Wykonuje ją uprawniony geodeta na podstawie pomiarów i aktualizacji danych w terenie. Mapa zasadnicza pobrana z urzędu nie zawsze wystarczy do projektu budowlanego.
- Przekaż projektantowi komplet informacji. Potrzebne będą między innymi numer działki, dokument potwierdzający tytuł prawny, MPZP albo WZ, warunki przyłączenia oraz informacje o istniejących obiektach.
- Ustal miejsce domu i komunikacji. Najpierw rozwiązuje się dostęp do drogi, parkowanie, odwodnienie i przebieg instalacji, a dopiero później dopracowuje taras, altanę czy rabaty.
- Sprawdź ograniczenia dodatkowe. Mogą dotyczyć terenów zalewowych, szkód górniczych, zabytków, obszarów chronionych, gruntów rolnych, drzew albo skomplikowanych warunków gruntowych.
- Dobierz właściwą procedurę. Dla części inwestycji potrzebne jest pozwolenie na budowę, dla innych wystarczy zgłoszenie, a niektóre niewielkie obiekty mogą być zwolnione z obu tych trybów.
Do wniosku o pozwolenie lub zgłoszenia dołącza się między innymi projekt zagospodarowania działki lub terenu, projekt architektoniczno-budowlany, oświadczenie o prawie do dysponowania nieruchomością na cele budowlane oraz wymagane opinie i uzgodnienia. W wersji papierowej projekty składa się co do zasady w 3 egzemplarzach, a w elektronicznej w jednym pliku lub zestawie plików.
GUNB przypomina, że ogólną zasadą jest pozwolenie na budowę, ale Prawo budowlane przewiduje liczne wyjątki. Nie sugerowałbym się więc wyłącznie tym, co udało się załatwić sąsiadowi. Dwie podobne działki mogą podlegać różnym procedurom ze względu na wielkość domu, obszar oddziaływania lub sposób prowadzenia inwestycji.Ile kosztuje przygotowanie dokumentacji
Cena zależy przede wszystkim od stopnia skomplikowania działki i zakresu odpowiedzialności projektanta. Inaczej wycenia się prostą parcelę z pełnym uzbrojeniem, a inaczej teren ze spadkiem, nieuregulowanym zjazdem, dużą liczbą sieci albo koniecznością uzgodnień branżowych.
| Element | Orientacyjny koszt w 2026 roku | Co wpływa na cenę |
|---|---|---|
| Mapa do celów projektowych | około 800-2500 zł | powierzchnia, region, ukształtowanie terenu, liczba sieci i zakres pomiarów |
| Adaptacja projektu gotowego z zagospodarowaniem | około 3500-8000 zł | zakres zmian, warunki działki, konstrukcja i liczba wymaganych uzgodnień |
| Opracowanie indywidualne | wycena ustalana osobno | program budynku, teren, instalacje zewnętrzne, etapy inwestycji i wymagania urzędu |
Podane kwoty są rynkowymi przedziałami orientacyjnymi, a nie cennikiem ustawowym. Przy porównywaniu ofert sprawdzam przede wszystkim, co dokładnie obejmuje cena. Jedna pracownia może uwzględniać tylko podstawowy rysunek, a druga także uzgodnienia, koordynację przyłączy, korekty i pomoc przy złożeniu dokumentów.
Nie oszczędzałbym na aktualnej mapie. Jeżeli od jej wykonania zmieniły się ogrodzenia, przyłącza, budynki albo ukształtowanie terenu, projektant może potrzebować aktualizacji. Tanie opracowanie oparte na nieaktualnych danych szybko przestaje być tanie, gdy trzeba poprawiać dokumentację lub przesuwać obiekt w terenie.
Jak zaplanować działkę, żeby działała także po budowie
Dobry plan nie kończy się na tym, że dom mieści się między linią zabudowy a granicą działki. Powinien odpowiadać na codzienne potrzeby mieszkańców. Z mojego punktu widzenia największą różnicę robią trzy rzeczy: wygodny dojazd, rozsądne odwodnienie i rezerwa miejsca na przyszłe zmiany.
Mała lub wąska działka
Na wąskiej parceli każdy metr ma znaczenie. Garaż, śmietnik, podjazd i taras trzeba rozmieścić tak, aby nie zablokować dostępu dla samochodu technicznego ani miejsca na instalacje. Najpierw wyznaczyłbym strefę komunikacji, a dopiero potem szukał najlepszego ustawienia bryły domu.
Działka ze spadkiem
Nachylenie terenu może poprawić widok, ale komplikuje fundamenty, dojście i odprowadzanie deszczówki. Czasem lepszym rozwiązaniem jest częściowe wkomponowanie budynku w teren niż kosztowne wyrównywanie całej działki. Trzeba jednak sprawdzić warunki gruntowe, bo sam rysunek wysokościowy nie zastąpi badań geotechnicznych.
Działka z instalacjami i rozwiązaniami smart home
Jeżeli planujesz fotowoltaikę, pompę ciepła, magazyn energii, ładowarkę samochodu albo rozbudowaną automatykę, przewidź miejsce na urządzenia już na etapie projektu. Rezerwa w rozdzielnicy, przepusty kablowe i kanały instalacyjne kosztują niewiele w porównaniu z późniejszym kuciem gotowych posadzek lub elewacji.
Przeczytaj również: Zabudowa siedliskowa na działce rolnej - co trzeba sprawdzić?
Ogród i woda opadowa
Utwardzony podjazd, taras i dach zwiększają ilość wody, która podczas ulewy trafia na działkę. W projekcie trzeba więc zaplanować spadki, odwodnienie, zbiornik retencyjny, skrzynki rozsączające albo inne rozwiązanie dopasowane do gruntu i lokalnych warunków. Nie zakładałbym automatycznie, że wodę można skierować na ulicę lub działkę sąsiada.Błędy, które najczęściej komplikują inwestycję
Pierwszy błąd to wybór domu przed sprawdzeniem działki. Gotowy projekt może wyglądać idealnie w katalogu, ale nie pasować do szerokości parceli, stron świata albo wymagań MPZP. Najpierw analizuje się nieruchomość, dopiero później wybiera bryłę, nawet jeśli kolejność wydaje się mniej atrakcyjna.
Drugi problem to traktowanie przyłączy jako sprawy na później. Ich przebieg może ograniczyć miejsce na budynek, drzewa, zbiornik na deszczówkę albo nawierzchnię. Podobnie działa brak zaplanowanego miejsca na odpady, licznik, skrzynkę teletechniczną czy serwis urządzeń.
Często pomijane są także drzewa i naturalne spadki. Usunięcie starego drzewa może wymagać dodatkowych formalności, a zasypanie zagłębienia terenu nie rozwiązuje problemu wody. W wielu przypadkach lepiej dopasować układ działki do istniejących warunków niż walczyć z nimi za pomocą dużej ilości betonu i ziemi.
Ostatni błąd to brak rezerwy na przyszłość. Dodatkowy pokój, wiata, ogród warzywny, sauna, pompa ciepła czy instalacja do podlewania mogą pojawić się dopiero po kilku latach. Elastyczny plan działki nie musi od razu obejmować wszystkich inwestycji, ale powinien zostawić im logiczne miejsce i dostęp do mediów.
Przemyślana działka zaczyna się od kolejności decyzji
Najpierw sprawdź przeznaczenie nieruchomości, dostęp do drogi, media i ograniczenia terenowe. Później zamów aktualną mapę, wybierz projektanta i dopiero wtedy ustal położenie domu, podjazdu, ogrodu oraz instalacji zewnętrznych.
Jeżeli dokumentacja ma służyć do pozwolenia na budowę albo zgłoszenia, potraktuj ją jako techniczny plan całej inwestycji, a nie formalny załącznik do odhaczenia. Dobrze rozrysowana działka pracuje na swoją wartość, ułatwia budowę i pozwala uniknąć zmian, które po wykonaniu fundamentów bywają bardzo drogie.
